20.09.2001 Fundament Schnecke und Bypaßkanal (noch ohne Decke) sind errichtet |

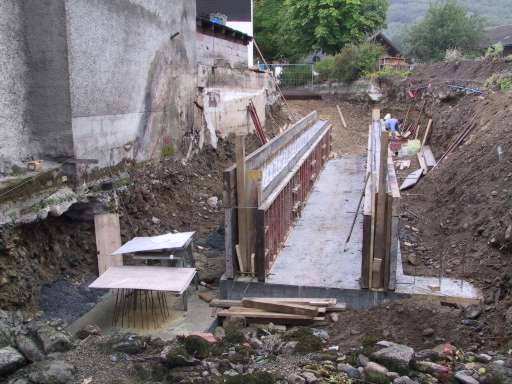

24.09.2001 Schalung Überlauf und Decke Bypaßkanal sind fertiggestellt |
03.10.2001 Zulaufgerinne und Überraich ist errichtet und nach zweiwöchiger Trockenlegung konnte die Wiere termingetreu wieder in Betrieb genommen werden. |
05.10.2001 Kraftwerksdecke mit oberen Schneckenlager sind geschalt und werden gegossen. |
05.10.2001 Schnecke ist geliefert worden, Durchmesser 2m, beschaufelte Länge 5m. |
10.10.2001 Krafthausdecke und Rohsockel zur Montage der Wasserkraftschnecke sind vorbereitet |
19.10.2001 Die Wasserkraftschnecke ist in den vorbereiteten Schneckentrog eingehoben worden und mit Beton hinterfüllt. Der Rohbau des Kraftwerksgebäudes ist bereits errichtet. |

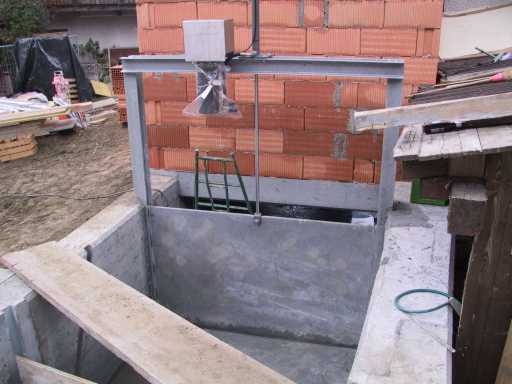

19.10.2001 Im Zulaufgerinne ist die Schnellschlußklappe eingebaut, die bei einer Störung unverzüglich die Wasserzufuhr zur Schnecke unterbricht. |
27.10.2001 Das Krafthaus ist fast vollständig errichtet, nur Fenster und Türen sind noch einzusetzen. |
27.10.2001 Im Krafthausinneren sind Getriebe und Generator auf Fundamentplatte montiert. |
10.05.2002 Ansicht der fertiggestellten Kraftwerksanlage |

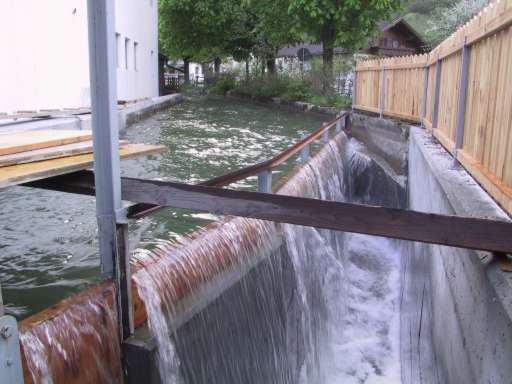

10.05.2002 Blick in den Oberwasserkanal |
10.05.2002 Schaltschrankansicht mit Unterzähler, Sicherheitsrelais für Parallelbetrieb und Messungen |
10.05.2002 Asynchrongenerator mit Getriebe |
10.05.2002 gefüllte Kammern der Wasserkraftschnecke |
07.12.2002 Grußworte des Landesrat Hans Berger an die Veranstaltungsteilnehmer |
07.12.2002 An der Eröffnungsfeier haben über 60 Personen teilgenommen, darunter neben Vertretern aus der Politik viele Kraftwerksbetreiber, Ingenieur- und Planungsbüros und Anlagenbauer. |
